高温岩盤から電力を売る、Fervoの次世代地熱33MWが商業運転

  • 何が起きた: FervoのCape Station第1設備が9月30日に商業運転へ入り、正味33MWで契約の要件を満たした。
  • なぜ重要か: 人工的な地下の流路で集めた熱を、新設の発電所で売電収入につなぐ工程が成立した。
  • 次に見るべき点: 2027年初めの約100MW、2028年の500MW計画と、温度・流量を維持する長期運転を確かめる。

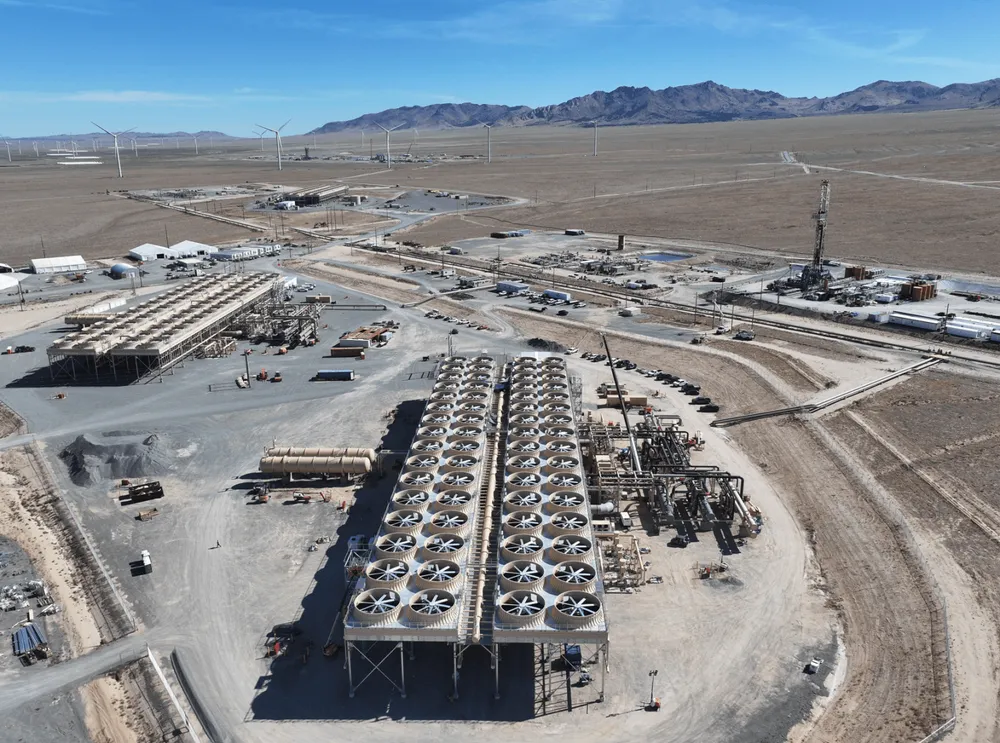

米Fervo Energyは10月1日、ユタ州ビーバー郡で開発する次世代地熱発電所「Cape Station」の最初の設備が、9月30日に商業運転へ入ったと発表した。発電所内で使う電力を差し引いた正味出力は33MWで、電力購入契約(PPA)の要件を満たし、売電収入が発生し始めたという。高温の岩盤に人工的な水の流路を作る技術が、新設の発電所で電力事業として動き出した。

ただし、現在運転しているのは将来の500MW計画の一部である。地下から熱を取り出し、地上の設備へ送り、契約に沿って電力を売る工程はつながった。その先に残るのは、同じ設備を繰り返し建設して費用を下げ、地下の熱と水の流れを長く維持できるかという課題だ。

AD

33MWの運転実績と500MWの計画を分けて読む

Cape Stationは9月24日に送電網と同期し、6日後の9月30日に商業運転を宣言した。契約上の予定日は10月1日だったため、1日前に到達したことになる。Fervoは、新規に開発した次世代地熱システム(EGS)で契約上の商業運転を達成した初の例と位置づけている。10月1日の発表で示した33MWは、発電機だけの出力ではなく、所内の消費電力を差し引いた数字だ。

同社には、2023年から電力を供給しているネバダ州の商用実証施設「Project Red」がある。今回の変化は、EGSで初めて電気を作ったことではなく、その経験を新設のより大きな発電設備へ広げ、契約の出力要件を満たす段階まで進めたことにある。

Fervoの10月1日発表を達成状況と予定で分けると、容量の意味が見えてくる。商業運転した33MW、Phase Iの約100MW、2028年の合計500MWは、それぞれ実績、段階目標、拡張計画を表す。

開発段階 容量 10月1日発表時点の状態
Phase Iの第1設備 正味33MW 9月30日に商業運転、売電収入が発生
Phase I全体 約100MW 33MWの設備3基で構成し、残る2基は2027年1月1日までに商業運転する見込み
Phase II 追加400MW 建設中、2028年の商業運転を計画
Phase IとIIの合計 計画500MW 約100MW+追加400MW。全容量が稼働した実績ではない

容量と状態は同じ発表に基づく。33MWを3基なら99MWだが、Phase Iは公式の概数である「約100MW」とした。500MWはその約100MWに追加400MWを足した計画値であり、年間の発電電力量や、長期に維持できた出力を示してはいない。

井戸群と発電設備を組み合わせた開発単位を、Fervoは「GeoBlock」と呼ぶ。第1GeoBlockの発電施設を建設して試運転を終えるまで、同社によれば23か月を要した。この期間は、土地や地下資源の調査から始まる開発全体の年数とは異なる。設備を標準化して次の建設に経験を使うことが、大規模化の方法になる。

地下で熱を集め、地上で有機流体を回す

従来の地熱発電には、地下の熱、水などの流体、その流体が通れる岩盤の性質という三つの条件が必要になる。米エネルギー省の説明では、岩盤が熱くても、水や天然の流路が足りない場所にEGSを使う。地下へ制御しながら流体を注入し、新しい割れ目を作ったり、既存の割れ目を開いたりして、水が流れる貯留層を形成する方式だ。

水は岩盤の割れ目を通る間に熱を受け取り、地上へ戻る。Fervoが石油・ガス産業の技術を転用するのは、深い井戸を掘る工程に加え、井戸の水平部分に沿って流路を作る工程である。天然の熱水が利用しやすい場所を探す従来方式に対し、熱はあるが水の通り道が足りない場所も、開発の対象にできる。

地上の発電には、三菱重工グループのTurbodenが供給する有機ランキンサイクル(ORC)設備を使う。これはバイナリー発電の方式で、熱交換器を介して地下から来た高温の流体の熱を、別の作動流体へ渡す。Fervoの8月の事業報告でも、井戸を発電設備に接続し、地熱流体を熱交換器へ流してタービンを回す工程が説明されていた。

Turbodenの原理説明によれば、ORCは水の蒸気に代わって有機流体を気化させ、その蒸気でタービンと発電機を回す。使った有機流体は冷却・凝縮して再び循環させる。つまり、地下の水が熱を運ぶ経路と、地上でタービンを回す流体の経路は、熱交換器を介してつながる。

この地上の閉じた循環と、地下に閉じた管を通す「閉ループ地熱」は別の話だ。Cape StationのEGSでは、水が岩盤の割れ目を通って熱を集める。閉ループ地熱は、地下の管内を流体が循環するため、岩盤の割れ目網に頼らない。どちらも熱を利用するが、地下で水がどこを通るかが異なる。

EGSとORCを組み合わせて見ると、Cape Stationで新たに成立したものが分かる。地上では既存の発電技術を使い、地下では人が作った流路から必要な熱を届ける。発電所の出力は、その両方が機能して初めて得られる。

AD

掘削21日の中身と、1kW当たり5500ドルの意味

Fervoは2026年第2四半期の事業報告で、Phase II向けの井戸「Sawtooth 7」を21日で掘り終えたと説明した。対象は第3世代の井戸設計「Fervo 3.0」で、従来より水平区間を長くし、井戸を保護する管の径も大きくして、井戸1本当たりの出力を増やすことを狙う。

Tim Latimer CEOの7月16日の設計解説では、Sawtooth 7の長さは19,448フィート、水平区間は7,500フィート、資源温度は華氏460度だった。メートルと摂氏に直すと、約5,928m、約2,286m、約238℃になる。前の世代では水平区間が5,000フィート、管径が7インチだったのに対し、Sawtooth 7は水平区間を延ばし、管径を8.625インチへ広げた。

約5.93kmは、井戸に沿って測った全長である。第2四半期報告は「測定坑長」として示しており、垂直に地下5.93kmまで掘った数字ではない。水平に曲がった井戸では、井戸全体の長さと地表からの深さを区別する必要がある。また、21日は掘削開始から予定した坑長へ到達するまでの期間で、井戸の仕上げや発電設備の建設を含む商業運転までの全工期ではない。

水平区間を延ばせば、熱を受け取る地下の領域を広げられる可能性がある。太い井戸は、より多くの流体を扱う設計につながる。Fervoの狙いは、掘削日数の短縮だけでなく、井戸1本から得られる出力を増やして、同じ発電容量を整える費用を下げることだ。ただし、設計を大きくした効果は、実際の流量や温度、必要な動力と併せて評価することになる。

同社がPhase IIで見込む費用は、発電容量1kW当たり5,500ドルである。さらに長期目標として3,000ドルを掲げている。これは設備を整える費用の指標であり、電力1kWhをいくらで売るかという料金ではない。5,500ドルも将来の見通しで、商業運転後に確定した最終費用として発表されたものではない。

地下の熱には、ガス火力の燃料のように日々購入する燃料価格がない一方、熱を取り出すための井戸と設備に費用を先に投じる。したがって、掘削が速くなることは採算を改善する材料になるが、それだけで安い電力を供給できるとは決まらない。建設費を回収するには、発電所を動かし続け、販売する電力量を確保する必要がある。

地震を監視して作業を止める運転設計

Cape Stationでは、地下へ流体を入れる工程に伴う地震を監視し、検知した規模に応じて作業を止めている。Fervoが6月29日に公表した現地の地震監視報告によれば、2025年11月1日から2026年4月30日までに、同社の信号の色に見立てた管理基準で「黄」に分類するマグニチュード2〜3の事象が36件あった。最大は4月5日のML2.87で、「赤」に分類された事象はなかったという。

同社は、マグニチュード2を超える事象を検知した場合、30分以内に6時間の作業停止を開始したと説明している。この報告が扱うのは商業運転前の地下開発期間であり、発電所を36回止めたという意味ではない。地震を検知し、注入などの作業を止める手順を実際に組み込んでいたことを示す。

監視装置の開発には、米ローレンス・バークレー国立研究所も関わる。同研究所の1月23日の発表によれば、Cape Stationで地下約2,132m、約170℃という環境に地震計を設置し、微小な地震の信号を連続して記録した。地下の熱に耐えながら測る技術は、地表からの観測を補う。

微小地震の記録は、リスク管理と資源の開発にまたがる。割れ目がどこまで成長し、水が通る経路がどう変わるかを推定できれば、注入や循環を調整する材料になる。研究所は、詳しい観測によって貯留層の開発を制御し、地表で感じる大きな誘発地震の可能性を減らすことを目指している。過去6か月に「赤」がなかったことを、今後の安全が保証されたと読むことはできない。

AD

次の評価は、熱と流量を保って売電を続けられるか

Fervoは、地温の上昇が大きいなど、地質条件が有利な場所から開発を進めていると説明する。Latimer氏の設計解説でも、どこでも地熱を安く利用するためには、さらに深く、高温の資源へ進む技術開発が必要だとしている。Cape Stationの商業運転は、あらゆる地域で同じ費用と性能を再現できることまで示してはいない。

米エネルギー省の地下資源に関する説明では、岩盤の応力、温度、水の流れが互いに影響し、化学的な変化も加わるため、貯留層の応答を予測する技術には改善の余地がある。事業者は流量や圧力、温度を測り、地下の条件が変わったときに対応できるようにする必要がある。熱を取り出し始めた後も、地下は同じ状態のままとは限らない。

ここが、商業運転の開始と、長期の発電事業としての評価をつなぐ部分になる。井戸から十分な温度と流量を得続けられるか、循環に必要な動力が増えないか、停止や補修を含めてどれだけ電力を売れるか。今回の33MWという出力だけでは、その答えはまだ出ない。

需要側には拡張を待つ買い手がいる。Fervoが9月1日に発表したGoogleとの396MWの電力購入契約は、2028年に予定するCape Stationの拡張を対象とし、ユタ州で検討するデータセンターの電源を想定する。データセンター計画には技術的な実現性や承認などの条件が残る。現在の33MW設備が、その396MWをすでに供給しているわけではない。

2027年初めに予定するPhase Iの残る設備と、2028年のPhase IIが、建設を繰り返せるかを確かめる次の段階になる。そして稼働後の温度と流量、停止を含む運転実績が積み上がれば、地下の熱を使う電源が常時稼働する計算基盤をどこまで支えられるか、計画容量より確かな材料で判断できるようになる。
