先進炉の商用化は「早くても2030年代」と語られてきた。原子力規制委員会(NRC)の設計認証審査だけで5年以上かかるという実績が、その悲観論の根拠になっていた。ところが2026年7月4日、そのスケジュール感を覆す一報がアイダホ州の砂漠から届いた。

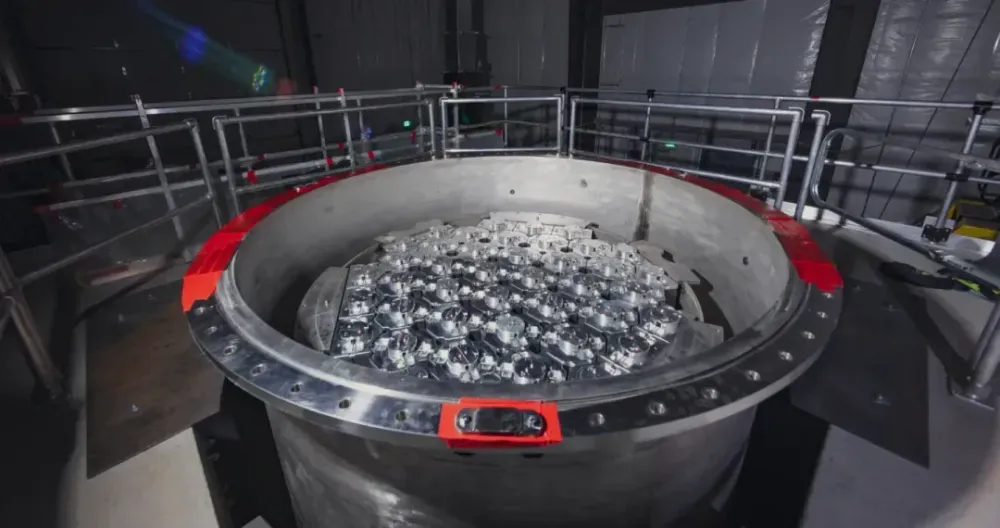

Aalo Atomicsの試験炉「Aalo-X」が着工からわずか8カ月で臨界に到達し、Trump大統領が2025年5月の大統領令で掲げた「7月4日までに先進炉3基」という目標を、1基上回る4基目としてクリアしたのだ。この速さを生んだのは技術革新そのものではない。原子炉が置かれた場所と、それに紐づく規制の管轄が生んだ「近道」だった。
着工8カ月、Aalo-Xが臨界に達するまで
現地時間2026年7月4日午前0時20分、INL構内の管制室で制御棒がゆっくりと引き抜かれていった。この夜の出来事をChris Wright米エネルギー長官は「(3基という目標に対し)我々はその要求を上回り、4基を達成した」という一言で表現している。
臨界とは、原子炉内の核分裂反応が外部からの介入なしに自律的に持続する状態を指す。中性子を吸収する制御棒を少しずつ引き抜いていき、核分裂で生じた中性子が次の核分裂を過不足なく引き起こすようになった瞬間に到達する。出力はまだほぼゼロに近く、送電を始める段階ではない。Aalo-Xが超えたのはこの最初の一線であり、以後は段階的に出力を上げながらデータを集める試験運転が続く。
炉の方式はナトリウム冷却・黒鉛減速型で、低濃縮ウラン系の燃料を使う。ナトリウムは水よりも熱伝導率が高く、低い圧力でも効率よく熱を運べるため、圧力容器を薄くでき炉全体を小型化しやすい。出力は電気換算で10メガワット、熱出力で30メガワットとされる小規模な試験炉であり、商用炉そのものではない。開発元のAalo Atomicsはテキサス州オースティンに本社を置き、2022年末に法人を設立し2023年3月に事業を公表した。CEOのMatt Loszak氏、President兼CTOのYasir Arafat氏はいずれも原子力業界の出身で、Arafatは以前INLの小型炉計画MARVELの主任設計者を務めていた。
「爆速」の正体はNRCを通さないDOEの近道
Aalo-Xは米エネルギー省(DOE)が所有・管理する連邦の研究用地、INL構内に建てられている。商用の原子力発電所を規制するNRCの通常ライセンス制度の外側にあるこの立地こそが、速さの核心だった。PowerMagazineが伝えるところでは、Aalo-XはDOE自身が定めた技術基準「DOE-STD-1271-2025」に基づいてDOEから認可を受けており、NRCは審査の当事者ではなくオブザーバーとして関与するにとどまる。商業用原子炉に義務づけられる数年単位の設計認証や運転認可の手続きを、この枠組みは丸ごと迂回できる。
この枠組みを一気に広げたのが、Trump大統領が2025年5月に発した大統領令だった。DOE権限下の高速審査プログラム「Reactor Pilot Program」を新設し、8月13日には約10社、11件のプロジェクトを選定して試験炉の建設を後押しした。国立研究所の敷地というDOEの管轄がもともと持っていた規制上の自由度を、AI向け電力需要の急増という政治的な追い風に乗せて一気に使い切ったのが、今回の「7月4日までに3基」という目標設定の正体である。
規制のスピードを技術面から支えた事例もある。MicrosoftはAaloとの協業事例として、AzureのAIツールを許認可関連の文書作成に活用した結果、作業量を92%削減し年間約8000万ドルの節約につながったと公表している。この数値はMicrosoft自身が発表した顧客事例であり、独立検証を経たものではない。それでも、規制当局向け書類の作成速度が着工から臨界までの8カ月という工程に寄与した可能性はある。
NuScaleの64カ月とAalo-Xの8カ月、比較できない二つの時計
先進炉の規制手続きがどれほど重いかを示す比較対象がNuScale Powerだ。同社は2017年3月にNRCへ小型モジュール炉の設計認証を申請し、認証が下りたのは2022年7月だった。申請から承認まで5年4カ月、月数にすればおよそ64カ月を要した計算になる。しかもこれは実際の建設が始まる前の、設計そのものへのお墨付きを得るための期間にすぎない。
一方のAalo-Xは、更地から炉建屋を70日で完成させ、着工から臨界到達までを約8カ月で走り抜けた。単純に月数だけを比べれば、NuScaleの64カ月に対しAalo-Xは8カ月、実に8分の1の期間ということになる。ただし両者の時計は同じ土俵で動いていない。
NuScaleの5年4カ月は商用炉として全米の電力網に売電するための設計認証審査であり、Aalo-Xの8カ月はDOEの試験炉としてNRCの審査そのものを経由しない工程だ。速さの差を生んだのは技術の巧拙ではない。そもそも通らなければならない手続きの数そのものが違う。
先行3基との違い、出資者に「日立」の名前
Aalo-Xが臨界に達する前、すでに3基が同じ目標をクリアしていた。Antaresの「Mark-0」が6月4日、Valarの「Ward 250」が6月18日、Deployable Energyの「Unity」が6月30日夜から7月1日ごろにかけて、それぞれ臨界を報告している。Aalo-Xを含めたこの4基が、Trump大統領令の期限内にDOEの認可を得た先進炉のすべてだ。
これらの4基は、DOEが2025年8月13日に約10社、11件のプロジェクトを選んで発足させたReactor Pilot Programの一部にすぎない。同プログラムは2026年3月に、より長期の枠組み「Nuclear Energy Launch Pad」へと拡張されている。選定リストには溶融塩炉のKairos Power、高温ガス炉のX-energy、大型ナトリウム冷却炉を手がけるTerraPowerといった名前も含まれると報じられているが、7月4日の期限までに臨界へたどり着けたのは4プロジェクトにとどまった。
TerraPowerが目指すのは商用規模の送電に耐える大型炉であり、Aalo-Xのような出力10メガワット級の試験炉に比べて、燃料・冷却系統・安全系の設計確定に検討すべき要素がそもそも多い。Kairos Powerの溶融塩炉、X-energyの高温ガス炉も、Aalo-Xが採用したナトリウム冷却・黒鉛減速方式に比べて商用運転の実績が薄い炉型式であり、DOEの技術基準審査で参照できる先行データが乏しい分だけ設計を固めるのに時間を要しやすい。両社の詳細な建設進捗はDOEからもプロジェクト側からも公表されておらず、規模と型式の複雑さが臨界到達の早さを分けた構造的な要因とみられる。
Aalo Atomicsが2025年8月に発表したシリーズBの調達額は1億ドルで、Valor Equity Partners主導の枠にHitachi Venturesも加わった。累計調達額は1億3600万ドル超(1ドル162.58円・2026年7月1日レート換算で約221億円)にのぼり、TerraPowerへ機器供給する三菱重工業やIHI、日本製鉄と同じ列に、日本企業の名前がここでも並ぶ。
商用サイトへ出る日、待っているのはNRCの審査
Aalo Atomicsが次に見据えるのは、INL構内で建設中の商用規模炉「Project Ascension」だ。データセンターへの電力供給を2027年に始める計画で、商用設計「Aalo Pod」は10メガワット級の「Aalo-1」を5基、1基のタービンの周囲に並べて50メガワットの出力を得る構成になっている。CEOのMatt Loszakは「臨界到達は最大の節目であり、商用データセンター向けAalo Pod展開への道を開く」と述べている。
Project AscensionもINLの敷地内に建つ計画である以上、今回と同じDOEの規制の近道を使える公算が大きい。Aalo Podが国立研究所の外、電力会社や民間データセンター事業者が所有する土地に建てられる番が来れば話は別だ。そこではNRCの通常審査という、NuScaleが5年4カ月を費やした手続きを避けて通れなくなる可能性が高い。データセンター向け電力需要は米国電力研究所(EPRI)の2026年2月予測で2024年の177〜192テラワット時から2030年に380〜790テラワット時へ拡大するとされ、従来予測から6割上方修正された。この需要圧力の大きさが、DOEに近道を作らせた背景でもある。
公表されていない要素も残る。Aalo Atomicsが目標に掲げる発電コスト1キロワット時あたり3セントを実際に達成できるかどうかは、まだ実証されていない。Project Ascensionが電力を供給する「クラウド大手」の具体名も伏せられたままで、需要側の確約がどこまで固まっているかは非公開だ。燃料の濃縮度も、Aalo Atomics自身は具体的な数値を明らかにしておらず、低濃縮ウラン系という枠組みだけが公開情報として残る。
Aalo-Xが臨界に達するまでの8カ月は、DOEが自らの権限で作った規制の抜け道をどこまで活用できるかという実験の結果だ。原子炉そのものの技術的なブレークスルーを示すものではない。抜け道が機能するのはINLのような連邦施設の中だけであり、Aalo Podが本当の商用炉として電力網に組み込まれる段階では、NRCという別の時計が動き出す。着工8カ月という数字が繰り返し使えるものになるかどうかは、Project Ascensionが国立研究所の外へ出た瞬間に初めて分かる。
