AIデータセンターを増やす競争は、GPUや冷却装置だけでは進まない。電力を発電所から需要地へ運び、高電圧の送電網へ受け渡す大型変圧器が足りなければ、建物とサーバーが先にそろっても負荷は系統に接続できない。日立エナジーが米バージニア州サウスボストンで大型変圧器工場の拡張に着工したことは、AIインフラ投資の制約が半導体から重電機器の製造能力へ広がっていることを示している。

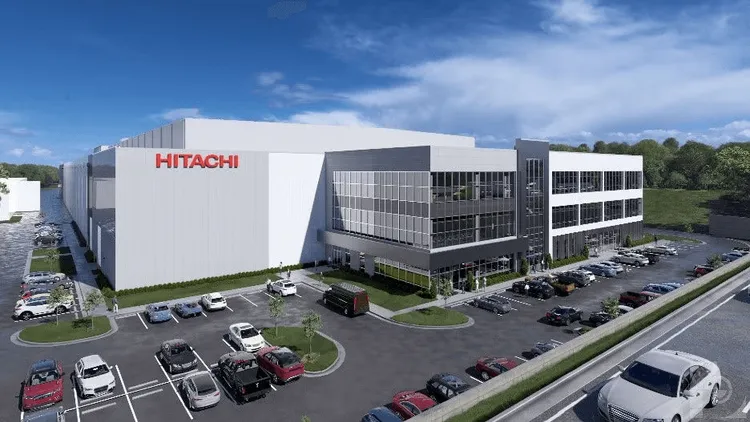

日立エナジーは2026年6月29日、サウスボストンの既存キャンパスで大型電力変圧器の新施設建設を始めた。投資額は4億5700万ドルで、ハリファックス郡に約825人の雇用を生む計画だ。同社はこの施設を、米国で最大の大型電力変圧器の生産拠点になると位置づけている。サウスボストンの拠点は1968年から変圧器を製造しており、現在も約850人を雇用している。今回の拡張で、現地の人員規模はほぼ倍に近づく。
新工場が狙う市場は、送電、発電、データセンター、大型産業用途である。AI向けの電力需要は、発電所の追加だけで吸収できる問題ではない。大規模負荷を接続するには、発電容量、送電線、変電設備、保護制御、需要側の柔軟性がそろう必要がある。大型変圧器はその中で、発電所や高圧送電網、変電所をつなぐ接点の一つになる。
4.57億ドルの着工で、発表済み投資が建設段階へ進んだ
サウスボストンの計画は突然出てきたものではない。日立エナジーは2025年9月、米国内の電力網機器の生産を広げるため、10億ドル超の製造投資を発表していた。その中心に置かれたのが、サウスボストンの大型変圧器施設である。同社は当時から、AIデータセンター、高電圧送電、発電、大型産業用途を対象に挙げていた。
今回の着工で変わったのは、投資計画が設備と人員を伴う建設段階へ入ったことだ。日立エナジーは2026年の発表で、この拡張が米国全体の電力網機器製造への10億ドル超投資の一部だと改めて説明した。サウスボストンは地域雇用の案件であると同時に、米国内で大型変圧器を調達しやすくする供給網整備の案件でもある。
同社はすでに世界規模でも変圧器増産へ動いている。2024年4月には、2027年までに世界の変圧器製造能力を引き上げるため、15億ドル超を追加投資すると発表した。欧州、米州、アジアの既存拠点を使い、4000人超の雇用を生む計画である。サウスボストンの新工場は、米国だけの単発投資ではなく、変圧器需要の増加に対する世界的な増産の一部に組み込まれている。
大型変圧器は、AI負荷を電力網へ渡すための実物インフラだ
AIデータセンターの電力問題は、しばしば「発電量が足りるか」という問いに縮められる。しかし実際には、電力を作る設備と、それを使う場所へ届ける設備は別の制約を持つ。発電容量が増えても、送電網や変電所の増強が遅れれば、大規模需要家は必要な時期に電力を受け取れない。
大型電力変圧器は、電圧を変換して送電網や発電設備、大型需要設備を結びつける。日立エナジー自身も、変圧器を送電・配電の効率を支える部品であり、再生可能エネルギーの統合、系統連系、データセンター、交通の電化に関わる装置だと説明している。AIデータセンター向けの建設ラッシュが進むほど、電力機器メーカーの生産能力は、クラウド事業者や電力会社の計画表を左右しやすくなる。
この点で、サウスボストンの新工場は「AI向け工場」というより、「AI時代の電力網を増設するための工場」と見る方が正確だ。対象はデータセンターだけではない。送電会社、発電事業者、産業顧客にも供給する。だが、AIによる大規模負荷の増加が、こうした装置の需要を押し上げていることは、日立エナジーの発表や米政府資料の扱いからも読み取れる。
バージニア州では、需要増がすでに電力販売とピーク負荷に出ている
工場の立地であるバージニア州は、需要側の文脈でも象徴的だ。米エネルギー情報局(EIA)によると、バージニア州の商業用電力販売量は2019年から2025年にかけて約3000万MWh増えた。増加幅は、州の規模がはるかに大きいテキサス州を除けば全米で最も大きい。EIAは、この伸びの主因としてデータセンターの集中を挙げ、電気自動車の普及や建物の電化も加えている。
ピーク負荷にも同じ傾向が出ている。EIAは、PJMのドミニオン・ゾーンについて、2025年の夏季ピーク負荷が2万3905MWで2019年比23%増、2025〜26年冬季ピーク負荷が2万5413MWで2019〜20年冬季比45%増だったと示している。さらに、2019年から2025年までの上位50件の時間別ピーク負荷のうち、3件を除くすべてが2024年または2025年に発生した。
この数字が示すのは、需要増が将来予測にとどまっていないことだ。PJMは2026年から2030年にかけて、ドミニオン・ゾーンが夏季ピーク需要の絶対増加幅で最大になると見込んでいる。サウスボストンの工場が位置するのはバージニア州南部だが、州内には北バージニアを中心に世界有数のデータセンター集積がある。州内の製造拠点と州内の需要急増地帯は同じ場所ではないものの、どちらも米国のAIインフラ拡張を支える電力網の話につながっている。
米政府のAI政策も、電力網をAIインフラの一部として扱い始めた
米国の政策文脈でも、データセンター、半導体、電力網は別々の産業政策ではなくなりつつある。ホワイトハウスが2025年7月に公表した「America's AI Action Plan」は、米国AIインフラの構築を柱の一つに置き、データセンター、半導体製造施設、エネルギーインフラの許認可を迅速化し、AIの革新速度に合う電力網を整える方針を掲げた。
エネルギー省も「Speed to Power」構想で、大規模送電・発電プロジェクトの開発期間を縮めることを課題にしている。同省は2026年3月、既存送電線の張り替えや先進送電技術による送電能力増強を支援するSPARK資金機会を約19億ドル規模で示した。これは変圧器工場への直接支援ではないが、AI時代の電力制約を、発電だけでなく送電・系統設備の整備として扱う流れと重なる。
ICFの2026年6月の分析も、同じ問題を需要と供給の時間差として捉えている。同社は、米国の電力需要が2026年水準から2035年までに39%、ピーク需要が25%増えると見込み、PJMでは2035年までに総需要が43%増えると予測した。2030年までに445GWの新規発電容量が追加される見通しも示しているが、課題は発電設備が最終的に増えることだけではなく、必要な場所と時期に送電・配電・系統接続が間に合うかにある。
次の焦点は、工場の完成時期と接続待ちの短縮だ
サウスボストンの新工場は、AIデータセンター時代の電力制約に対する供給側の大きな一手である。ただし、この工場だけで米国の大型変圧器不足が解消するとまでは言えない。日立エナジーの発表は投資額、雇用規模、用途、拠点の位置づけを明らかにしているが、稼働開始時期や年産能力、個別顧客、受注残の規模までは示していない。
そのため、今後の確認点は三つある。第一に、工場がいつ量産に入り、どの程度の生産能力を追加するのか。第二に、その能力が電力会社、発電事業者、データセンター事業者の調達期間をどこまで縮めるのか。第三に、発電容量、送電増強、変電設備、需要側の調整が同じ速度で進むのかである。
AIインフラ競争は、サーバーの調達競争から、土地、水、電力、送電設備、人材をそろえる実装競争へ移っている。大型変圧器はその中で目立ちにくいが、接続を待つ大型負荷にとっては避けて通れない装置だ。サウスボストンの着工は、米国がAI向けの電力を「作る」だけでなく、「届ける」能力を国内で増やそうとしていることを示す動きである。
