米国カリフォルニア州ロングビーチを拠点とする宇宙開発企業Rocket Labは、開発中の次世代中型ロケット「Neutron」における最も象徴的かつ革新的な機構であるフェアリングシステム、通称「Hungry Hippo」の最終認定試験を完了したと発表した。

この成功は、従来のロケット打ち上げの常識を覆す「フェアリングを捨てない」という設計思想が、物理的な過酷な環境下でも機能することを実証した歴史的な瞬間と言えるだろう。2026年に予定されているデビューフライトに向け、Neutronプロジェクトは最大の技術的ハードルの一つを越え、バージニア州の射場へとその歩みを進めた。

AD

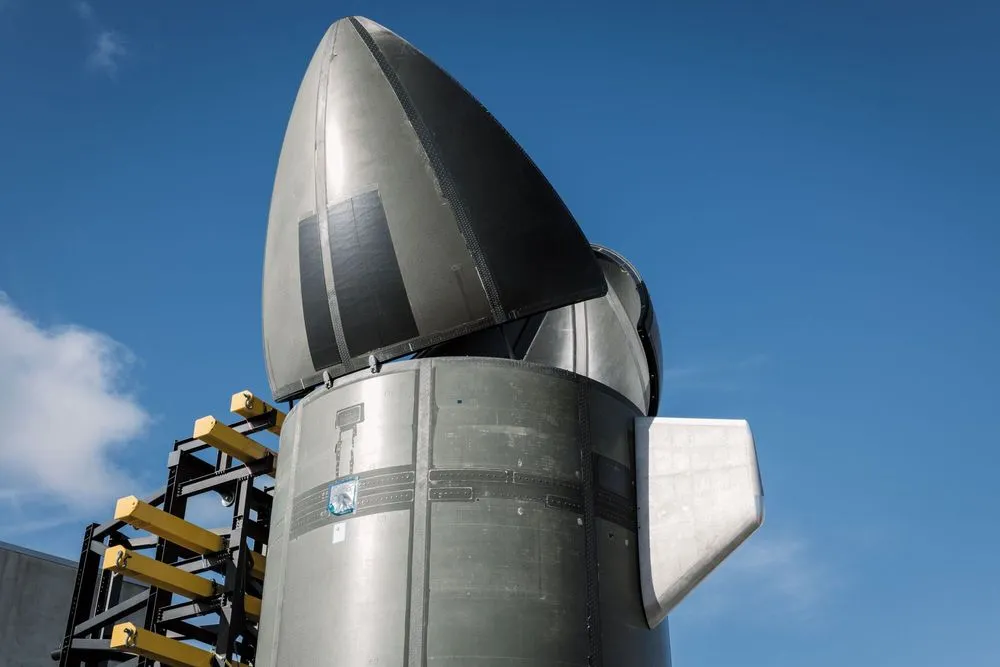

「捨てない」という逆転の発想:Hungry Hippoの正体

ロケットの先端部分に位置する円錐状のカバー、「フェアリング」。その役割は、打ち上げ時の凄まじい空気抵抗や熱、音響振動から、内部に格納された繊細な人工衛星(ペイロード)を保護することにある。

従来型ロケットとの決定的な違い

従来のロケット(例えばSpaceXFalcon 9や日本のH3ロケットなど)において、フェアリングは「使い捨て」または「回収後再利用」が基本である。大気圏を抜けた時点でフェアリングは左右に分割されて投棄され、海に落下する。SpaceXはこれを船で回収して再利用しているが、海水による腐食の洗浄や修復にはコストと時間がかかる。

対して、Neutronの「Hungry Hippo」は根本的に設計思想が異なる。

  1. 完全固着型(Captive Fairing): フェアリングはロケットの第1段機体と物理的に結合したままである。
  2. 開閉機構: 宇宙空間に到達すると、フェアリングが動物の顎のように「パカリ」と開き、そこから第2段ロケットとペイロードを放出する。
  3. 再閉鎖と帰還: 放出後、フェアリングは再び閉じられ、第1段機体とともに地球へ帰還し、発射場近くに着陸する。

この開閉する様が、往年のボードゲーム『Hungry Hungry Hippos(腹ペコカバさん)』のカバが口を開けてボールを食べる様子に似ていることから、この愛称が付けられた。この仕組みにより、フェアリングを海から回収する手間が省け、即座に次の打ち上げ準備に入ることが可能となる。これは「完全かつ迅速な再利用」を目指すNeutronの核心技術である。

極限環境を再現:認定試験の過酷な全貌

Rocket Labが実施した認定試験(Qualification Testing)は、実際のフライトで想定される負荷を大幅に上回る条件で行われた。宇宙空間への旅は、構造体にとって暴力的なまでの物理的ストレスとの戦いである。

Max Q(最大動圧点)への挑戦

ロケット上昇中、大気密度と速度の関係により、機体が受ける空気抵抗の圧力が最大になる点を「Max Q(Maximum Dynamic Pressure)」と呼ぶ。この瞬間、フェアリングには押しつぶそうとする巨大な力がかかる。

今回の試験では、Hungry Hippoのカーボンコンポジット(炭素繊維複合材)構造に対して、275,000ポンド(約125トン)もの力が加えられた。これは大型旅客機数機分に相当する重量がのしかかるのと同義であり、この負荷に耐え抜いたことで、構造的な堅牢性が証明された。

瞬きする間の分離プロセス

また、フェアリングの開閉速度も重要な検証項目であった。試験では、フライト時と同様の条件下でわずか1.5秒での開閉動作に成功した。これは、実際のミッションで第2段ロケットを分離し、降下のために機体姿勢を変更するのに必要とされる時間の半分以下である。

なぜこれほどの高速動作が必要なのか。それは再利用ロケットにおいて、燃料効率とタイミングが命だからだ。第1段ロケットはペイロードを放出後、すぐに反転して地球へ戻る軌道に乗らなければならない。一瞬の遅れがミッションの成否や帰還用燃料の残量に直結するため、この「1.5秒」という数字はエンジニアたちにとって勝利の証と言える。

複合的な負荷試験

さらに、フェアリングに取り付けられた空力制御翼「カナード」のハブ部分には、飛行中のあらゆるフェーズを想定したトルク(ねじり力)と曲げ荷重が加えられた。その強度は設計要件の125%を超え、限界突破性能が確認されている。これには、アビオニクス(航空電子機器)、誘導制御システム、フライトソフトウェアを統合した作動試験も含まれており、ハードウェアとソフトウェアの両面で「フライト準備完了(Flight Ready)」の太鼓判が押されたことになる。

AD

カーボンコンポジットの巨像:Neutronの戦略的位置づけ

Neutronは、ロケット・ラボが小型ロケット「Electron」で培った技術を昇華させ、SpaceXのFalcon 9が独占する中型ロケット市場に切り込むために開発した戦略機である。

世界最大のカーボンコンポジット製ロケット

Neutronの最大の特徴は、機体の主要構造に特殊なカーボンコンポジット材を使用している点だ。一般的によく使われるアルミニウム合金やステンレス鋼に比べ、圧倒的に軽量かつ高強度である。
今回のHungry Hippoフェアリングもこの素材で作られており、軽量化によって浮いた重量分を、最大13,000kg(13トン)というペイロード能力や、再利用のための燃料に回すことができる。

市場へのインパクト

Rocket Labの副社長(Neutron担当)であるShaun D’Mello氏は、「Neutronのようなロケットはこれまで建設されたことがない」と語る。
現在、衛星コンステレーション(多数の衛星を協調動作させる網)の構築需要が爆発的に増加しているが、打ち上げ手段の不足(ボトルネック)が深刻化している。Neutronは、再利用による低コスト化と高頻度打ち上げ(ハイスピードなターンアラウンド)を武器に、この需要を取り込む狙いがある。特に、自社のフェアリングを海に落とさず持ち帰るシステムは、整備コストを劇的に下げ、競合他社に対する強力な価格競争力・利益率の源泉となるだろう。

2026年の初打ち上げに向けて

認定試験をクリアしたHungry Hippoフェアリングは、現在カリフォルニア州の試験施設を離れ、バージニア州ワロップス島にある中部大西洋地域宇宙基地(MARS)内の第3発射施設(LC-3)へと輸送中である。

統合と最終リハーサル

現地に到着後、フェアリングはNeutronの第1段機体と結合され、最終的なフライト形態となる。その後、以下のプロセスを経て、2026年の初打ち上げに挑むことになる。

  1. スタティック・ファイア(Static Fire): 発射台に固定した状態で、新開発の「Archimedes(アルキメデス)」エンジン9基を一斉に点火し、推進系の健全性を確認する。
  2. ウェット・ドレス・リハーサル(Wet Dress Rehearsal): 本番同様に燃料(液体酸素と液体メタン)を充填し、カウントダウン作業を直前まで行うリハーサル。

これらのマイルストーンを順調に通過すれば、人類は初めて「口を開けて獲物(第2段)を吐き出し、口を閉じて帰ってくる巨大なロケット」を目撃することになる。

AD

宇宙アクセスの新たなパラダイム

Rocket LabによるHungry Hippoの認定完了は、単なる技術的成功を超え、宇宙開発産業における「完全再利用」への執念を象徴している。SpaceXが切り拓いた再利用の道を、Rocket Labは独自の設計思想でさらに洗練させようとしている。

2021年の開発開始からわずか数年でこの段階に到達したスピード感は、同社の高い技術力と開発体制の柔軟性を物語っている。「Hungry Hippo」が宇宙空間でその巨大な顎を開くとき、それは宇宙へのアクセスがより手軽で、持続可能なものへと進化する合図となるだろう。我々は今、新たな宇宙輸送時代の夜明け前に立っている。
