Pacific Fusionが示した440GWは、核融合発電の達成を意味しない。今回の発表で動いた前提は別にある。同社は、燃料ターゲットを一瞬で圧縮するための電源モジュールを、試作段階から実証施設の構成部品へ近づけた。80ナノ秒という短い時間に電気エネルギーをそろえて放つことができるか。Pacific Fusionの核融合方式では、この問いが装置全体の成立条件になる。

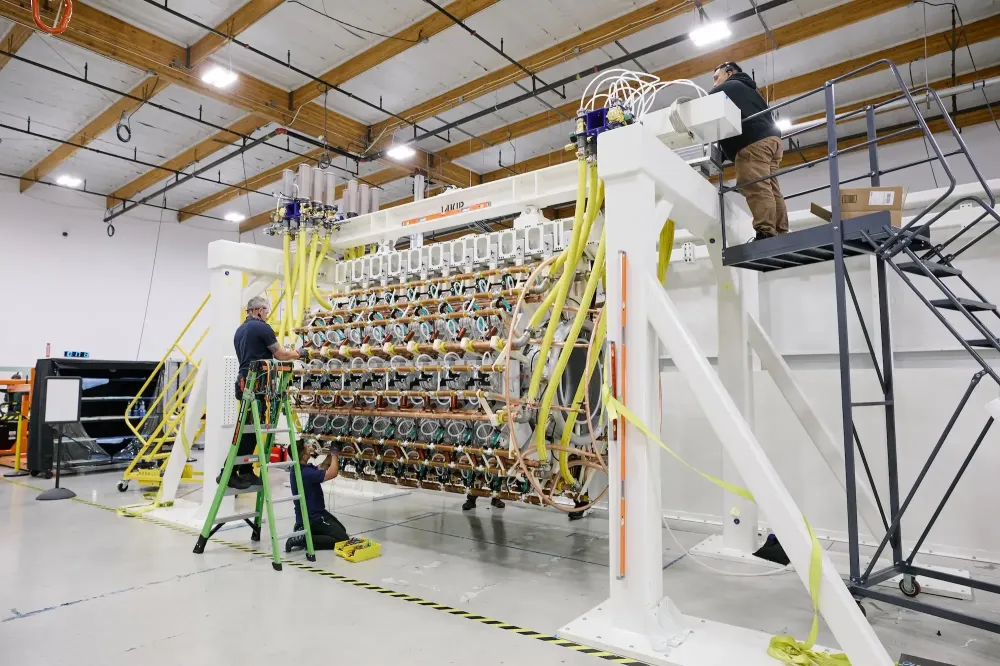

同社は2026年6月2日、実物大の約3分の1に相当するパルサーモジュール試作機を検証し、約440GWのピーク出力と約1.1MVのピーク電圧を80ナノ秒で達成したと発表した。TechCrunchによれば、この結果は10億ドルを超えるSeries Aの追加トランシェを解放する条件にもなった。金額の大きさより注目すべきは、資金調達が技術マイルストーンと結び付けられている点だ。Pacific Fusionは資金発表で前に進んだのではなく、装置の要となる電源部品を通して次の資金と建設判断を引き出した。
440GWは発電量ではなく、燃料を押しつぶすための瞬間的な電気パルス
Pacific Fusionが採るのは、パルサー駆動の慣性閉じ込め核融合だ。燃料を入れた小さなターゲットに大電流を流し、発生した磁場で燃料を圧縮・加熱する。レーザーで燃料ペレットを押し込むNational Ignition Facilityとは違い、Pacific Fusionは多数のコンデンサ、スイッチ、伝送系を組み合わせた電気パルスを使う。
この方式では、単に大きな電力を出すだけでは足りない。パルスが到着する時刻がずれると、ターゲットを十分速く、十分対称に圧縮できない。今回の試作機は9段、90個の「ブリック」で構成され、Pacific Fusionは約2ナノ秒のタイミングジッターを示したとしている。TechCrunchの説明によれば、ブリックは電力を蓄える2つのコンデンサと、それを解放する1つのスイッチから成る。核融合反応そのものではなく、反応を起こすためのドライバーが短時間にそろって働くかを見た実験だ。
この区別は、440GWという見かけの大きさを読むうえで欠かせない。440GWはピーク出力であり、継続的に送電できる発電所の出力ではない。80ナノ秒に限定されたパルスであるため、商用電源としての比較より、燃料ターゲットへ必要な圧縮条件を作る電源技術として見るべき数字だ。Pacific Fusion自身は今回の成果を「単一ステップのパルサーモジュールとして実証された最高出力」と位置付けているが、これは同社の主張として扱うのが妥当である。
3分の1規模の試作機から、156基の実証システムへ拡大する

Pacific Fusionの実証システムは、156基のパルサーモジュールを同期させて燃料ターゲットを圧縮する構想だ。今回の試作機はその1基にも満たない、約3分の1規模の検証機にすぎない。TechCrunchによると、実物大モジュールは32段の円形ステージを持ち、各ステージに10個のブリックが並ぶ。今回の9段、90ブリック構成は、実物大へ移る前に、同期、絶縁、スイッチング、シミュレーションとの一致を確かめる段階にある。
Pacific Fusionは、実物大モジュールが約100ナノ秒のパルスで1TW超のピーク出力を出す設計だとしている。同社が2026年3月に示したマイルストーン整理では、次の大きな節目を、約2TWのピーク出力を安定して出す1基のパルサーモジュールの実証としていた。つまり今回の440GWは最終形の到達点ではなく、実物大モジュールへ拡大するための中間試験である。
それでも中間試験としての意味は小さくない。Pacific Fusionは、1,000回を超える適格性確認ショット、反復改良、実験データとシミュレーションモデルの継続比較に基づく結果だとしている。核融合スタートアップの発表では、将来の炉概念や資金調達額が前面に出やすい。今回の発表が比較的読みやすいのは、試作機の寸法、段数、ブリック数、出力、電圧、パルス幅、次のモジュール検証という、追跡できる工程に落ちているからだ。
トランシェ型資金調達は、核融合の進捗を「約束」から「検収」に寄せる
TechCrunchは、今回の試験結果によってPacific FusionのSeries Aの追加トランシェが解放されたと報じた。同ラウンドは10億ドルを超える規模とされるが、解放額は明らかにされていない。トランシェ型の資金調達はバイオテックでよく見られる仕組みで、一定の技術節目に達したときに次の資金が出る。核融合のように研究、装置開発、製造投資が長く続く分野では、この構造が進捗管理そのものになる。
Pacific FusionのCTOであるKeith LeChien氏はTechCrunchに対し、この資金構造によって、資金調達に常時時間を割くのではなく技術節目に集中できると説明している。同社は資金を先に積み上げて長期開発を走らせるだけでなく、モジュールの性能が次の資金と施設建設の根拠になるよう設計している。2026年夏に実証施設の建設開始を見込むという話も、その文脈で見る必要がある。
ただし、建設開始は実証の成功ではない。TechCrunchは記事更新で、Pacific Fusionの実証施設には蒸気タービンがなく、発電所には当たらないと明記している。ここで狙われているのは商用送電ではなく、装置に初期蓄積したエネルギーを核融合エネルギー出力が上回るかを問う施設利得だ。ニュース価値は、発電所が近づいたことではなく、施設利得を目標にした装置を組み始める条件が一つそろったことにある。
科学的利得、施設利得、発電利得は同じマイルストーンではない
Pacific Fusionの発表を評価するうえで、利得の種類を分けておく必要がある。National Ignition Facilityは2022年12月、ターゲットに2.05MJのレーザーエネルギーを届け、3.15MJの核融合エネルギーを得た。慣性閉じ込め核融合における科学的利得の歴史的な実証だったが、NIFは発電装置ではなく、レーザーを含む施設全体のエネルギー収支では商用電源にならない。
Pacific Fusionは、この距離を意識して、科学的利得、施設利得、発電利得、安価な電力を段階として分けている。同社は2030年に施設利得を目指すとしているが、施設利得は商用電力の完成ではない。発電利得には、核融合で出たエネルギーを電気へ変換し、変換損失や補機電力を差し引いても正味で電力を出す必要がある。Pacific Fusion自身も、従来型の熱機関の効率を前提にすれば、発電利得には施設利得で約3から4が必要になると説明している。
安価な電力にはさらに、モジュールの量産、ターゲットの反復供給、放射線遮蔽、トリチウム経済、保守性、送電網接続までが関わる。今回の試作機は、その長い列のうち「電気パルスを安く、速く、そろえて出せるか」という一点を前に進めた。Pacific FusionがSan Leandro Build Centerから組み立てラインを整え、Los Lunas Build Centerへ広げるとしているのも、研究装置から複製可能な産業装置へ移るための準備である。
次の焦点は、実物大モジュールの検証と155基分の製造速度に移る
今回の成果が強いのは、核融合反応を見せたからではなく、開発計画の中で次に何を確認すべきかをはっきりさせたからだ。Pacific Fusionは2026年後半に実物大モジュールの完成と検証を予定している。そこでは、440GW級の3分の1試作機ではなく、1TW超、あるいは同社が以前に示した約2TW級のピーク出力を、実際のモジュールで安定して出せるかが問われる。
その後に残る課題はさらに重い。156基のモジュールを一つの燃料ターゲットへ向けて同期させ、繰り返し運転し、施設利得を示し、最終的には熱を電気へ変える発電システムへ進む必要がある。Pacific Fusionの440GWパルスは、その長い距離を短く見せる数字ではない。核融合商用化の議論を、抽象的な夢から、段数、ブリック数、ナノ秒単位の同期、量産ライン、資金解放条件という検収可能な項目へ移す数字だ。実物大モジュールがその条件を満たすかどうかが、2026年後半の判断点になる。
